一体化污水提升泵站施工方案说明
一体化污水提升泵站施工说明
1.1 施工说明
在一体化污水提升泵站安装使用之前, 必须仔细阅读本使用说明书, 并确保一体化污水提升泵站的施工、装卸、安装、以及使用和后期维护必须严格按照本使用说明书操作. 如未按照 本使用说明书满足预制泵站产品现场安装条件的, 本公司不建议安装, 如因未按照本使用 说明书使用或者未满足安装条件擅自安装造成一体化污水提升泵站产品损坏、出现质量问题或无法正常运行的,本公司将无法承担质保责任.
1.2 重要提示
一体化污水提升泵站安装前, 必须预先准备好基坑开挖施工及支护方案, 地质条件需符合一体化污水提升泵站安装要求,现场需具备安装所需的工具设备和电源.
泵坑开挖方案:按设计要求开挖,开挖时必须密切关注基坑安全,坑底必须是无积水的, 如有水需进行排水措施,采取合适的基坑维护方案,防止坍塌。坑底要挖平夯实。
通常挖掘计划的制定必须指派结构工程师。
一体化污水提升泵站水泥基础方案: 水泥基础必须按照图纸要求施工, 水泥底板平面必须是水平的, 预埋件要 先于泵站放置,预埋地脚螺丝在一圈内要均匀分布,数量达到 4 个以上。
坑底和混凝土基板要平整(水平精度 1/100 ω,无积水。如果有需要, 铺上一层砾石层, 用夯实机压实,压实程度达到 90%的压实试验结果,达到地基承载力>180kpa。如不能 达到地基承载力要求, 如流沙, 淤泥或涌泉等地质, 必须采取相应的地基处理措施, 达到 必须的地基承载力才能安装。混凝土安装地基是预制好施工, 或者是直接浇注在坑底或直 接浇注在压实层上。膨胀螺栓的数量由公司根据项目具体情况计算确定。膨胀螺丝应在圆 周范围内均匀等角度安装。需打毛基板与泵站底部的接触面, 对于预制的水泥基板, 吊装 基板需准确就位水泥基板放置在坑底后,必须测量水平度,施工精度为每米误差不超过 1cm ,以达到安装要求。
1.3 警告
执行挖掘和泵站安装工作的时候,一定要遵守操作指导.并要注意以下几个方面
●小心堤岸坍塌
●使用轨道运输以避免人员掉落深坑的危险
●坑边预留安全距离,以便设备维修
●提防移动工作机器
●起重机下严禁站人
●电器安装工作必须由从事于这方面工作的专业人士来实施
2.一体化污水提升泵站罐体安装
泵站的安装施工需考虑现场的施工条件。
2.1 罐体验收检查
●检查是否有运输损坏。
●发货清单是否符合定货清单
●配件位置和尺寸
●检查和拧紧所有螺栓,以防运输时发生松动。
●其他设备
2.2 运输和起吊

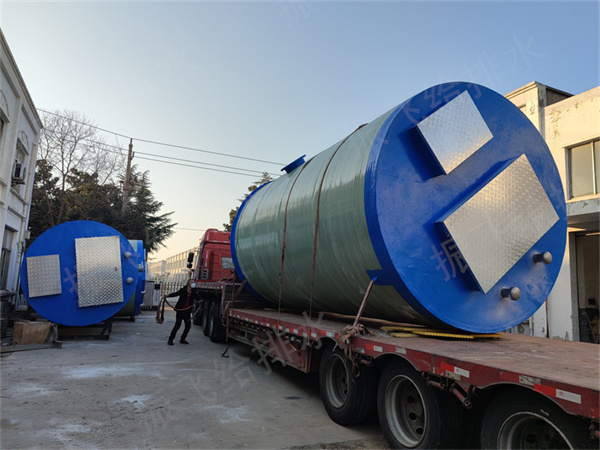

一体化污水提升泵站罐体运输必须水平放置,而且必须有固定和防护措施.
在安装和起吊至垂直位置之前,必须去掉罐体运输时固定的连接附件。
在施工区域,客户须自行提供起吊设施。
罐体的运输及起吊请严格按照以下步骤:
用吊带水平移动一体化污水提升泵站, 将泵站移动至地面。此时禁止使用吊耳, 禁止使用钢丝绳或链条来 提升罐体, 用吊带把罐体从水平位置起吊到竖直位置。竖直起吊的时候, 使用吊耳, 并且 要把重量均匀分配到所有吊耳上。
2.3 安装筒体

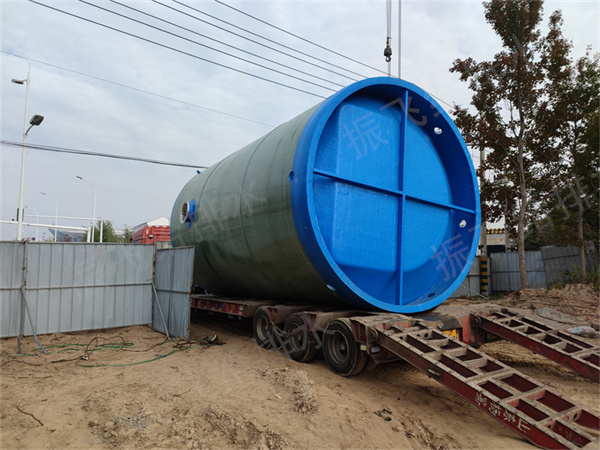

清洁水泥基板表面,确保安装面和预制泵站底部之间没有泥土等杂物。

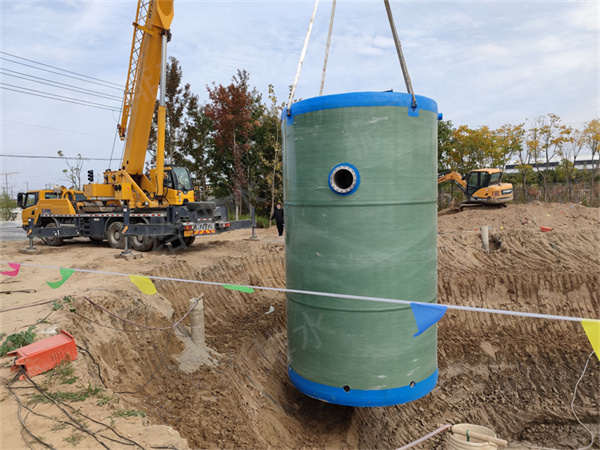

用起重吊钩吊起泵体, 放在水泥基板上的地脚螺丝圆周中间。当心不要将泵体碰到地脚螺 丝,因为地脚螺丝易碰坏罐体表面。 预制泵站必须准确的将泵站避开基板外露配筋,并 且按图纸要求错开与预制泵站底部的配筋避免损坏底部结构 .

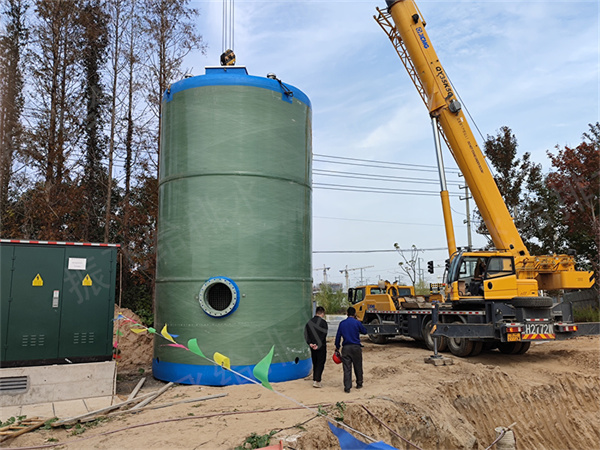

检查一体化污水雨水泵站是否垂直.水泥基板处于水平放置时,泵站应该处于垂直状态 . 安装压板并拧紧螺母.
检查管路和底部没有变形,锥型底部净空部分则须用混凝土填实
灌注混凝土的要求,
●采用标号 C30 水泥的混凝士,砾石直径不大于 32mm
●一体化污水提升泵站外部周围必须浇筑混凝土, 起到泵站固定与抗浮作用, 具体混凝土高度和直径范围 根据现场情况及时与我公司技术人员沟通,共同制定方案。
2.4 回填
●回填前, 要检查一体化污水提升泵站没有经受结构性破坏. 如果有, 请尽快联系本公司, 切不可自行处 置!
●完成一体化污水提升泵站在水泥基板上安装灌浆工作并达到所需的强度, 检查结构完好, 就可以回填了.
●一体化污水提升泵站须在安装完成后及时回填, 防止泵站上浮及倾倒, 且玻璃钢材质不可强行牵拉挤压.
●当一体化污水雨水泵站筒体距离基坑边缘大于 1 米时,回填材料允许为含水量小于 18%,最大颗粒小 于 32mm 的素土,也可使用级配砂石回填,砾石颗粒最大尺寸不得超过 32mm.
当一体化污水提升泵站桶体距离基坑边缘小于 1 米但大于 0 .5 米时,仅允许使用级配砂石回填,砾石颗 粒最大尺寸不得超过 32mm.
若一体化污水提升泵站桶体距离基坑边缘小于 0.5 米,禁止回填,并请尽快联系本公司.
在冬季及降水天气回填时, 要检查回填材料是否粘连在一起, 基坑的回填应连续进行, 尽 快完成,施工中应防止地面水流入基坑内,以免边坡塌方或基土遭到破坏.
分层回填,每层高度差不得超过 1250px,应用夯机夯实或人工压实,压实大于 90%.
回填到靠近筒璧和进出水管 50cm 附近时严禁使用夯土机等设备, 需用人工夯实, 确保进 出水管很好的支撑在回填土层,不受引力影响。
●严禁向基坑直接单侧倾倒回填材料,回填时要一层一层均匀的回填,每一层不得超过 50cm 厚度,(在泵站周围均匀的达到 50cm 厚度后再进行下一层的回填,严禁长时间在 同一面回填。
●若一体化污水提升泵站桶体距离基坑边缘小于 0 .5 米,禁止回填!并请尽快联系本公司。
●回填到靠近筒璧和进出水管 30cm 附近时严禁使用夯土机等设备, 需采用人工夯实, 保 进出水管很好的支撑在回填土层,不受引力影响.
●一体化污水提升泵站管路在回填结束之前严禁通水.
2.5 管路连接
●把基坑回填到连接管的低面时,压实回填面,才开始连接管路。
●不得在未压实管底情况下安装管路和柔性接头
●安装管路前, 必须检查并确保泵站内所有连接处已经紧固(运输途中会松动) 进出口管 按如下项检查,
●管路和密封圈必须清洁
●进出水管必须通过补偿器对准连接
●密封条件(确保密封严实)
●对准管(无压力)●对称均匀紧固
2.6 其它附件
其他附件,比如通风管是散装提供和发货的,在现场进行安装。
2.7 安装常见的错误
导致一体化污水雨水泵站安装失败造成昂贵的维修代价通常有以下几个原因,
●地下的回填土没有夯实导致进出管路受力。
●与泵站连接的外部管路没有妥善支护,导致泵站进出水管路受力、破损。
●当开始回填的时候,卡车将物料从一边倒入导致罐体单边受力,造成变形泄露和损坏。
●如果水泥底座不平,泵站将倾斜,这样做的结果将会导致罐体破裂或泄漏。
●较大的石块坠入回填坑内,如轧在泵站的罐壁,将会损坏罐体。
●如果挖掘计划不彻底或不存在, 就会容易使挖掘工作带来不正确的操作步骤, 这样就会 导致水泥底座安装后移位, 对一体化污水雨水泵站有损坏。在回填的时候如果计划不周到, 地下水就会就 会滋生,到最后,自身水位就会把泵站向上推移。
重要提示,挖掘计划必须指派有资质的地质工程师并且在执行计划时密切关注.
一体化污水提升泵站使用维护说明
一体化污水雨水泵站维护
●每年进行水泵、格栅、阀门、控制柜等主要设备和泵站整体外观检查。
●泵站如配套提篮格栅,需根据进水水质的实际情况,定期进行提升和清理
●按照设备制造商的要求定期更换润滑油和更换磨损粉碎格栅刀片。 按照设备制造商的要求定期检查相间电阻平衡性、绝缘电阻值。
●按照设备制造商的要求定期进行备品备件的更换。
●每 5 年或特殊要求时,停泵站进行大修。
日常巡视
在日常运行中需要对泵站进行以下的巡视及检查
●一体化污水提升泵站水泵的运行电流、电压是否正常。
●水泵的运行的噪声及振动是否正常。
●一体化污水雨水泵站的出水量是否正常。
●一体化污水雨水泵站内的液位控制是否正常。
●提篮格栅的垃圾是否达到一定的数量,否则要吊起进行清理。
●一体化污水雨水泵站液面上是否漂浮着大量的漂浮物,否则要进行清理。
●定期紧固检查控制柜、中转电箱内的电缆接线端子, 如发现存在发热变色的情况则进行 处理。
安全注意事项
重要安全事项在操作运行工作中需要注意以下安全项目, 泵站外部要架设适当护栏、放置 警示标志和警示牌警告非工作人员不得进入泵站区域,以免发生人生伤害事故.
泵站的上的顶盖需要上锁,防止别人打开进入破坏.
在日常的维护操作过程中如需要涉电气的操作, 则需要由持有电气操作资格证的人员方可 进行操作.
一体化污水提升泵站下井作业安全规程
在日常的维护操作过程中需要携带相关的安全用品及劳动保护用品,如安全带,安全帽 等.
下井(池)作业安全规程
安全警告
进入一体化污水提升泵站工作前,必须仔细阅读本安全规程,不按规程操作可能引起严重人身伤害
下井作业人员的要求
进入井筒作业的人员,须为已接受过本规程的安全教育的人员,
●作业人员下井(池)作业时,井上必须有至少两人全程监护.监护人员严禁擅离职守
●载重量不得超过服务维修平台和顶盖的承重.
下井作业前的准备
●为确保作业人员的人身安全,下井人员必须配备合格的气体监测仪器和合格的手套、安全绳、安全帽、安全锁等;
●作业区域周围应设置明显的警示标志, 所有打开井口旁均应设置围栏. 夜间抢修时, 应 使用涂有荧光漆的警示标志,并在井口周围悬挂红色警示灯,以提醒来往车辆绕道和防止行人坠入.作业完毕后应立即盖好全部井盖并锁好;
●作业前应提前 2 小时打开井筒的顶盖, 用排风扇、轴流风机强排风 1 小时以上. 操作人 员下井后井口必须连续排风,直至操作人员上井;
●经过强制通风 1 小时后,用气体监测仪检测井下气体指标必须符合大气中的空气质量要 求
下井作业期间的注意事项
●作业期间每半小时须用化氢测试仪检测井内的空气是否正常, 有异常时立即采取必要的 应急措施;
●作业期间, 作业人员在进入不同深度或区城作业前, 须按照上述要求用气体监测仪对要 进入区域进行检测并合格后方可进入。
