欢迎您访问盐城振飞给排水科技有限公司网站。

关于我们 联系我们 网站地图

欢迎来电咨询

13851331680

新闻资讯

全国服务热线

13851331680

技术过硬,据实报价

行业动态

当前位置: 主页 > 新闻资讯 > 行业动态

一体化雨水提升泵站施工说明

2021-12-10 15:41 已有 人浏览 小编


一体化雨水提升泵站泵坑开挖

  泵井挖掘方式(要考虑斜坡的稳定性,可能的排水方式等)应适于当前的土壤环境。坑底边缘可做一个小型集水井,随时排水,保证坑底平面无积水。

  必须按设计图纸开挖,并制定开挖方案,在开挖时要密切关注基坑的安全。泵坑底部必须是干爽的,不允许有水,如有,必须采取适当的降水措施。采取合适的基坑维护方式,避免泵坑坍塌。坑底要挖平,如果有需要,铺上一层无石卵石层,用夯实机压实,压实程度达到90%的压实试验结果。泵坑开挖结束后,确认泵站进出水管连接管以及电缆等现场条件具备,才能进行泵站安装。

  (1)按图纸设计的平面位置、标高及几何尺寸进行施工放样。

  (2)将基坑控制桩延长于基坑外2米处加以固定。

  (3)基坑开挖应保持良好的排水,基坑外设置集水井,以利于基底排水。

  (4)用挖机开挖至中砂层,将上层填土挖除,然后用毛砂回填至基底高程。

  (5)基坑开挖后应检验基底承载力(基底承载力要求大于150kpa),若承载力达不到要求,应按监理工程师的指示处理。

  (6)基坑开挖过程中,若发现围护结构有渗漏必须及时封堵。

  垫层和水泥底板

  井底准备

  铺平井底,灌沙并夯实。如果有需要,铺上一层无石卵石层,用夯实机压实,压实程度达到90%的压实实验结果,如果是敏感性地基,在执行压实操作时,必须特别小心。

  检查并确认表面平坦、均匀一致。

  (1)C15基础垫层

  模板加工及安装:

  模板采用外加工模板。模板的厚度、长度、横竖肋根据护栏尺寸、长度和摸板周转次数确定。

  根据设计图纸和测量放线位置支设模板。相邻的模板用螺栓联接,模板搭接处夹海绵双面胶条密封。

  模板与混凝土接触面必须打磨光洁呈亮色,然后均匀涂刷脱模剂。

  模板尺寸要先经过质检员进行自检,然后向监理进行报验,报验合格后方可进行下道工序。

  浇注混凝土:

  混凝土不得在一个地方集中下料,防止形成起伏不定的界面。浇注时间不得大于混凝土初凝时间。

  振捣棒与侧摸的距离应保持5-10cm的距离,严禁振捣棒直接接触模板。每一次振捣必须振捣至混凝土停止下沉,不在冒出气泡,表面呈现平坦、泛浆时方可提出振捣棒。

  (2)底板施工

  钢筋加工:

  钢筋加工前,依据图纸进行钢筋翻样并编制钢筋配料单,以使钢筋接头zui少和节约钢筋。

  钢筋应平直、无局部弯折,对弯曲的钢筋应调直后使用。

  钢筋加工前要清除钢筋表面油漆、油污、锈蚀等污物,有损伤和锈蚀严重的应剔除不用。

  钢筋要集中加工,运至现场绑扎成型。

  钢筋绑扎及安装:

  按照设计图纸和测量放线位置进行钢筋绑扎。绑扎时要先绑扎立筋,立筋的位置调好后再绑扎横向钢筋。先由质检员进行自检,然后向监理进行报验。检验合格后才能浇注混凝土。底板钢筋应与井壁、后浇隔墙的预留钢筋进行焊接。焊接长度不小于35d。

  浇注混凝土:

  混凝土应分层浇注,不得在一个地方集中下料,防止形成起伏不定的界面。浇注时间不得大于混凝土初凝时间。

  底板浇注时保持地下水位在底板下0.5m。

  底板浇注时应注意地角螺栓预埋。

  拆摸养生:

  混凝土浇筑完成后应根据混凝土强度能保证其表面及棱角不致因拆模而受损坏时方可拆模,对表面进行清理后洒水养生。

  水泥底板安装

  水泥底板安装必须是水平位置,安装在水泥底板上的地脚螺栓要先于泵体的放置。底板的上平面必须打磨光滑。地脚螺丝在一圈内均匀分角度安装。地脚螺丝要均匀安装。水泥底板尺寸应满足泵站抗浮的需要。必须保证混凝土基础干燥程度超过70%时才能开始安装。

  混凝土基础的上平面必须打磨平整,安装泵站前需要清理泥土石块。

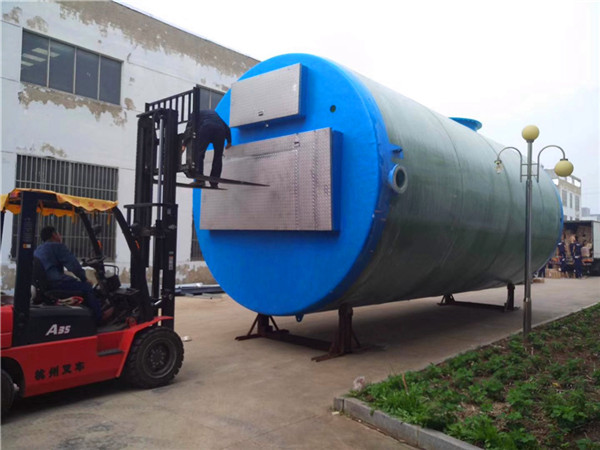

  泵站的放置和吊装

  泵站运输必须水平位置放置,而且必须固定在运输底座上,用吊带和葫芦紧固。在安装和起吊至垂直位置之前,必须去掉泵站起吊装置和连接附件。在拆封区,应确保泵站不会倾翻和坠落。

  应确保使用适当的起重或吊运设备从卡车上卸载泵站,吊具,吊索,卸扣的规格满足设备自重要求。若井筒长度超过6m,需要用两台载荷适当的起吊设备作业。应总使用适当的吊索通过卸扣和吊耳起吊泵站。小心地卸载并安全放置在地面上,尽量使泵站底部整体同时着地,尽量避免底部圆弧局部承重。

  用升降套索把泵站井筒从水平位置起吊到垂直位置。在这个工作阶段,壳体上的吊钩是不允许使用的。

  水平移动及翻转泵站,用升降套索捆扎移动。应按照泵站实际的体积和重量选择合适的起吊设备规格及数量,保证起吊后平稳移动。

  筒盖侧的吊耳上装好卸扣,用吊索穿过卸扣后挂在吊钩上,筒底侧将吊索捆扎在距井筒端约1.5m处后挂在吊钩上,两个吊钩同步水平吊起,先将井筒水平吊离地面10cm,确保吊点合理设备平稳。若井筒长度超过6m,需要用两台吊车作业。然后筒底侧保持一定高度悬空,筒盖侧持续升高至井筒接近垂直,然后缓慢下降至地面,整个底平面同时着地,避免井筒底部边缘单独触地。起吊前注意调整缆索位置,避免损坏上盖部件。缆索需按照图示对穿后进行作业。


TAG:

与一体化雨水提升泵站施工说明相关的其他内容
